今年,蒙能集團確定了515萬千瓦重點項目建設,除了9月30日包頭100MWp光伏發電示范基地平臺項目正式移交生產外,長城電廠2×1000MW機組項目、金山熱電廠2×660MW擴建項目、科右中發電2×660MW機組項目、東蘇巴彥杭蓋300MW風電項目及武川100MW風電供熱項目已全部開工建設。
這些重點項目自治區黨委、政府非常關注,是做強做優做大蒙能集團的關鍵項目,是蒙能集團樹立新形象、展現新氣象的重大機遇。蒙能集團自覺提高政治站位,加強組織領導,凝心聚力、攻堅克難,針對項目建設制定時間表、路線圖、責任書,勇挑重擔,肩負起主體責任,對標一流,全力將515萬千瓦重點項目打造成安全、綠色、清廉、優質的工程,助力自治區經濟社會高質量發展。
長城電廠2×1000MW機組項目
作為自治區直屬企業首個百萬千瓦電廠——長城電廠2×1000MW機組項目地處鄂托克前旗上海廟能源化工基地,占地499.5畝。項目建成后,年發電量可達175億千瓦時?! ?/p>

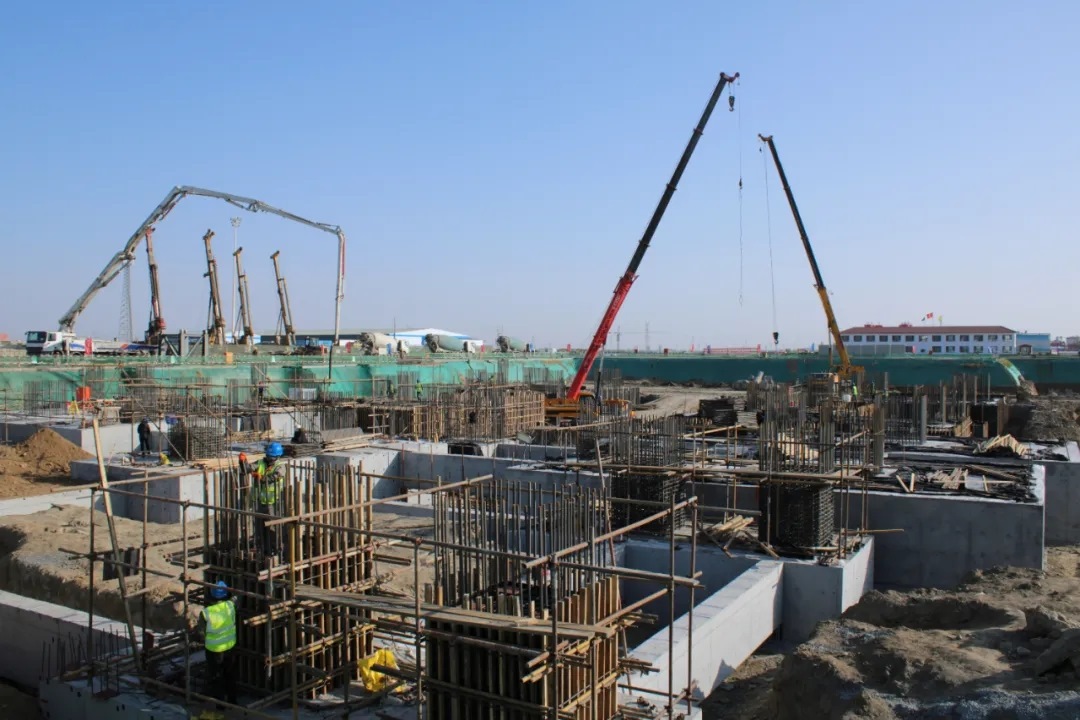

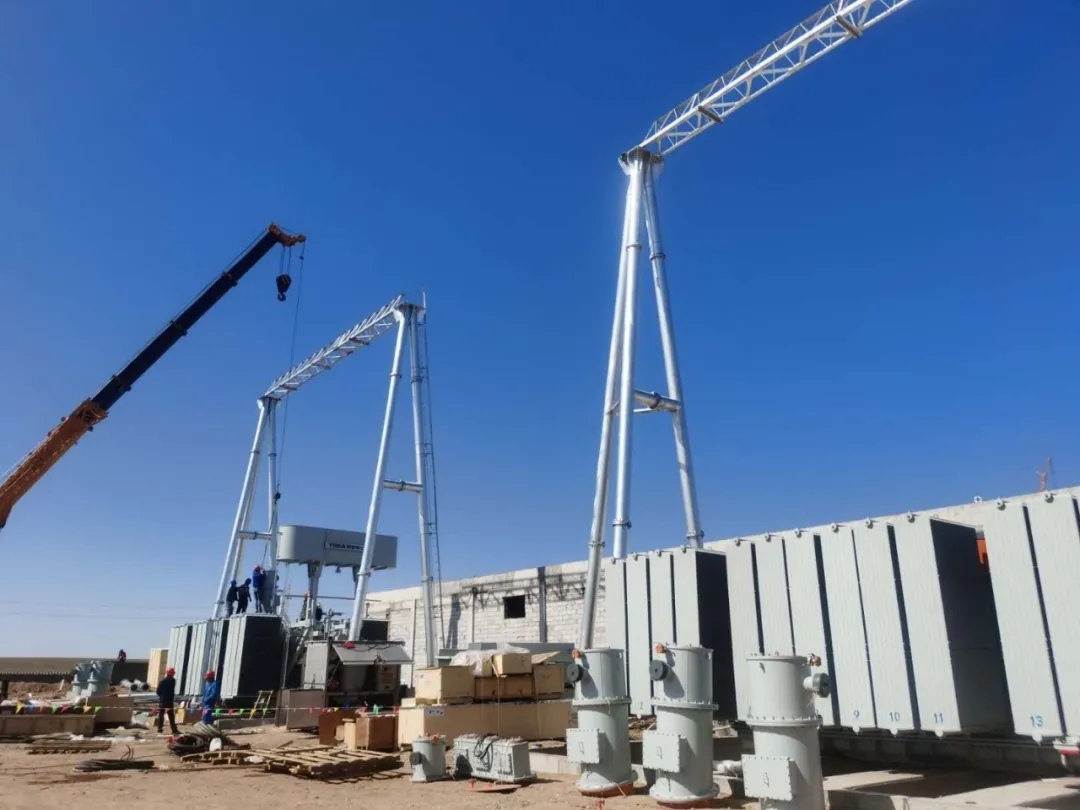

泵送設備正在有序澆筑混凝土
施工現場塔吊林立,機械轟鳴,所有參建者在各個作業點上,按照既定節點計劃加班加點,抓緊施工,他們的目標只有一個,確保項目按期投產,為自治區經濟社會發展作出應有貢獻?! ?/p>
施工人員在各個作業點上,按照既定節點計劃抓緊施工
長城發電公司組織精兵強將,爭分奪秒、倒排工期、掛圖作戰、對賬銷號,全力以赴推進項目建設;強化安全、質量管理,對標全國一流電廠,努力把項目建設成為綠色清潔、智慧高效、各項指標全優的示范型電廠。
金山熱電廠2×66萬千瓦擴建項目
金山熱電廠2×66萬千瓦擴建項目位于土默特左旗臺閣牧鎮大陽高村南、現金山熱電廠東側,占地面積493畝。建設內容包括擴建2×660MW高效超超臨界、間接空冷抽汽凝汽式汽輪機。項目建成后預計新增供電能力125萬千瓦,新增供熱能力3000萬平方米。自全面開工以來,施工現場整體狀況良好、平穩、有序。全體參建人員牢固樹立“高標準、嚴要求”的責任意識,抓住施工的黃金期,全力推進施工進度?! ?/p>

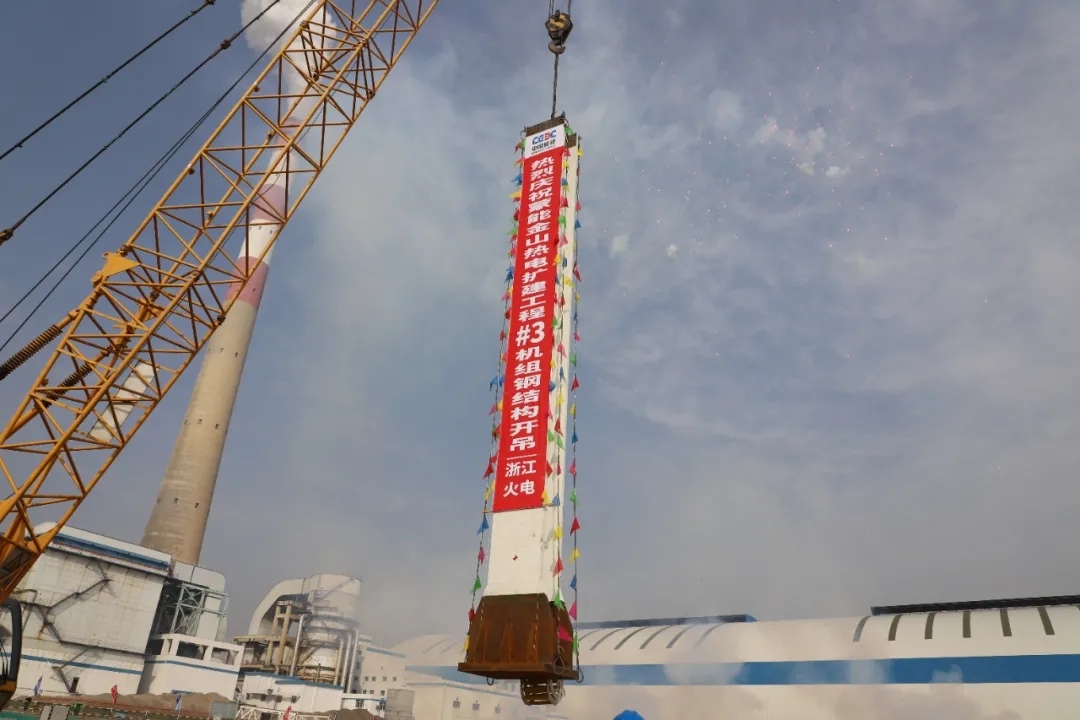

3號機組鍋爐首根鋼結構吊裝就位
10月10日10點17分,該項目3號機組鍋爐首根鋼結構吊裝就位,標志著3號機組主體工程正式進入安裝階段,為下一步的安裝工程贏得了先機、奠定了基礎,同時向整體工程早日投產邁出了重要的一步?! ?/p>

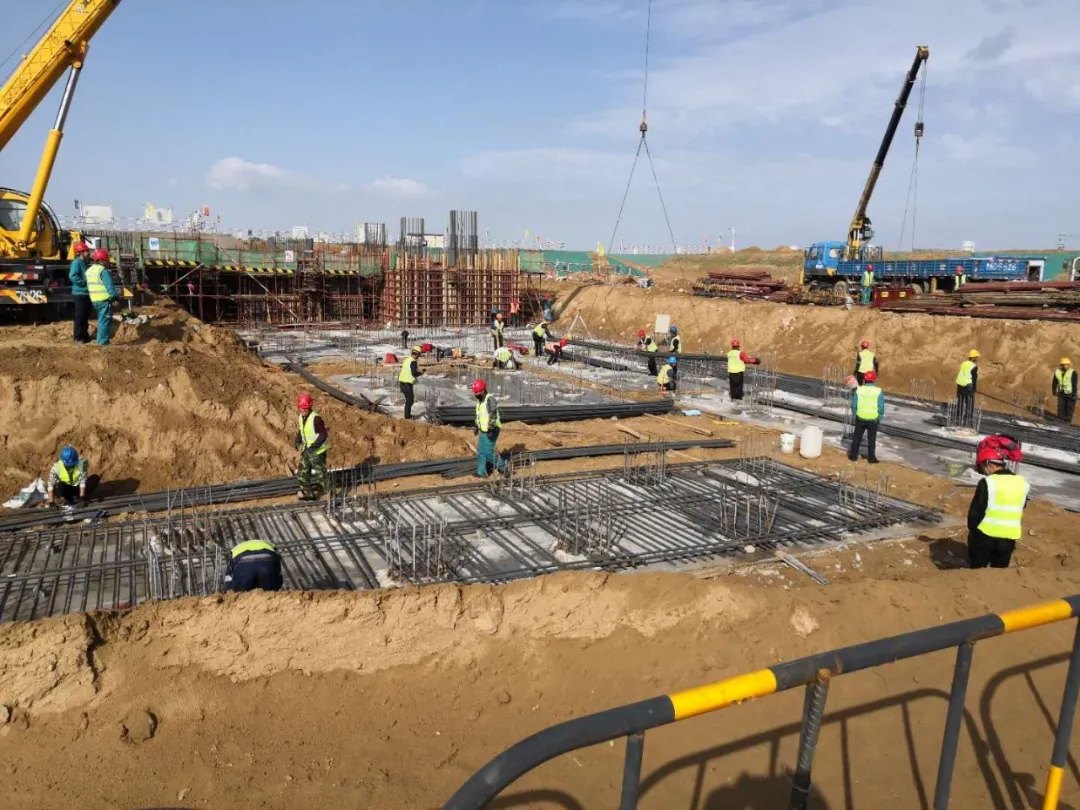

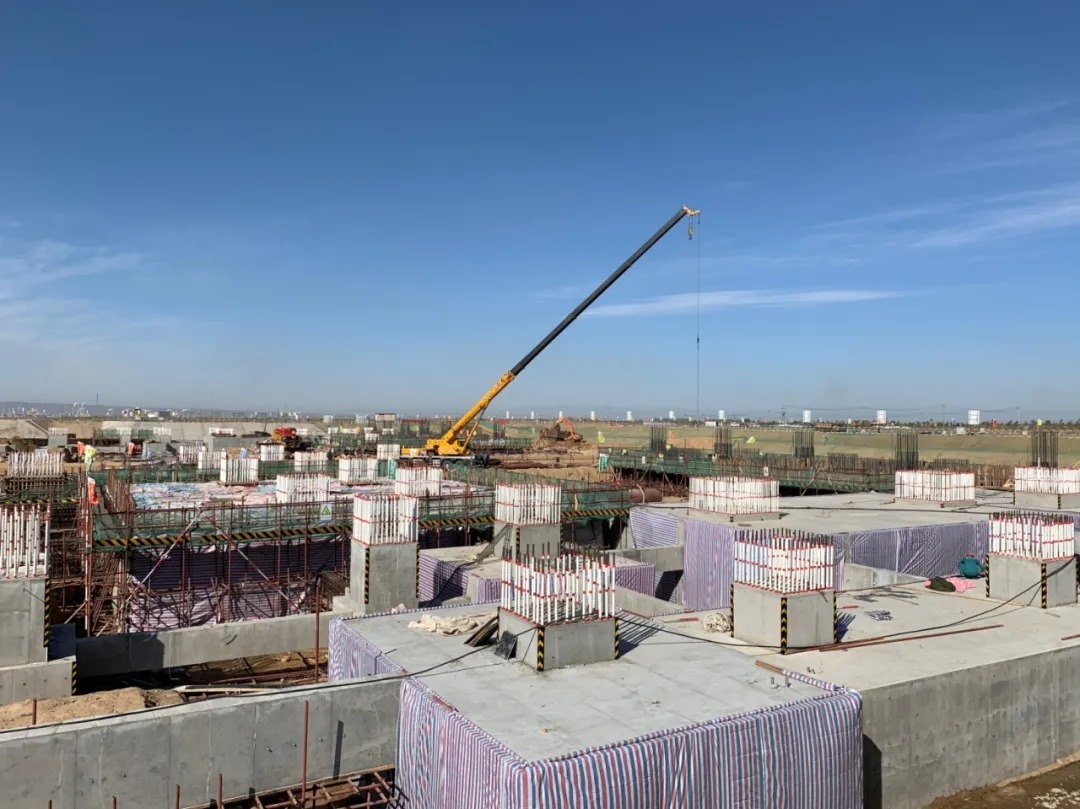

主廠房4號鍋爐承臺澆筑緊張進行中
科右中發電2×66萬千瓦機組項目
科右中發電2×66萬千瓦超超臨界燃煤、間接空冷機組項目,于2016年6月開工建設,送出接入扎魯特至山東青州特高壓直流輸電外送通道,是蒙東地區重要的支撐電源,雙機投產后年發電量可達63億千瓦時。對確??朴抑衅齑蜈A脫貧攻堅戰,增強自身造血功能,拉動地方經濟社會發展具有重要意義?! ?/p>

1號機除氧器吊裝就位
截至目前,完成了主廠房到頂、鋼屋架安裝、鋼煤斗安裝、煙囪鋼內筒到頂、1號機除氧器吊裝就位等重要節點工程。該項目計劃于2021年投產發電,所有參建人員夜以繼日加班加點,不分寒暑戮力施工。大家的目標只有一個:一切為了項目,為了項目的一切?! ?/p>

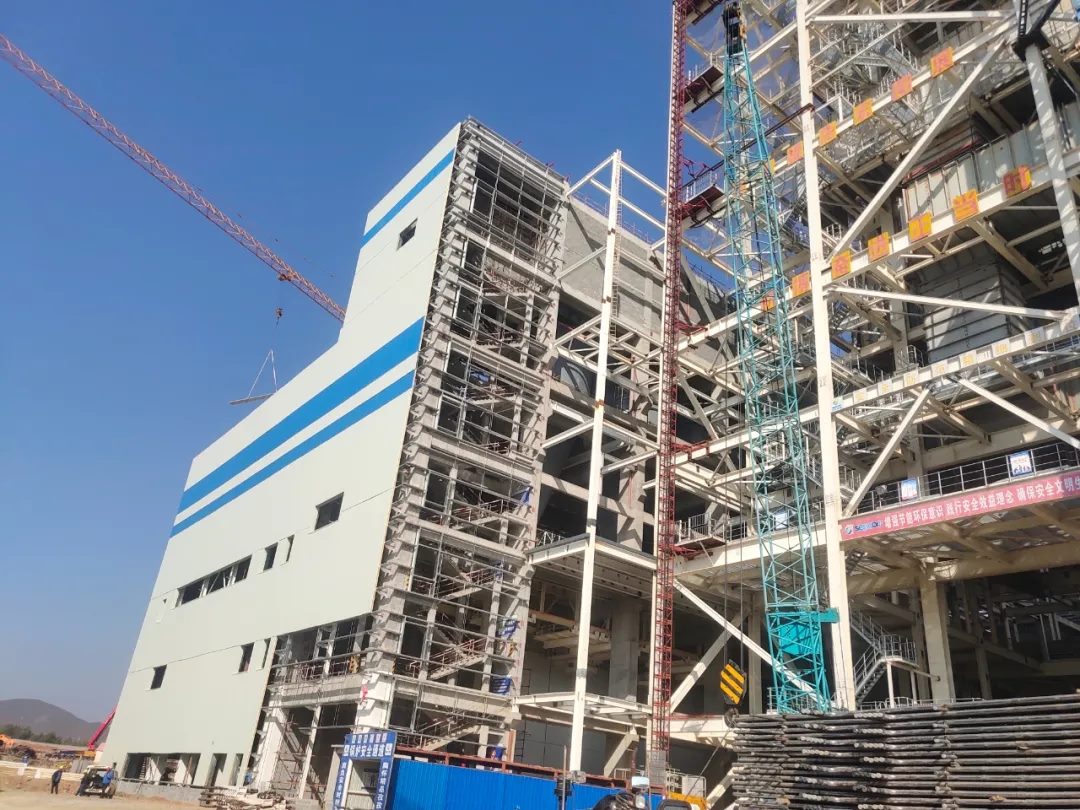

主廠房封閉
東蘇巴彥杭蓋300MW風電項目
東蘇巴彥杭蓋300MW風電項目于2019年10月15日開工建設,2020年3月18日全面復工。該項目是蒙能集團裝機容量最大,第一個特高壓外送新能源項目,一期建設規模為300MW,將在108平方公里的場址范圍內安裝風機89臺,計劃于2020年12月31日投產發電,全部建成投運后年上網電量可達8.4億千瓦時?! ?/p>

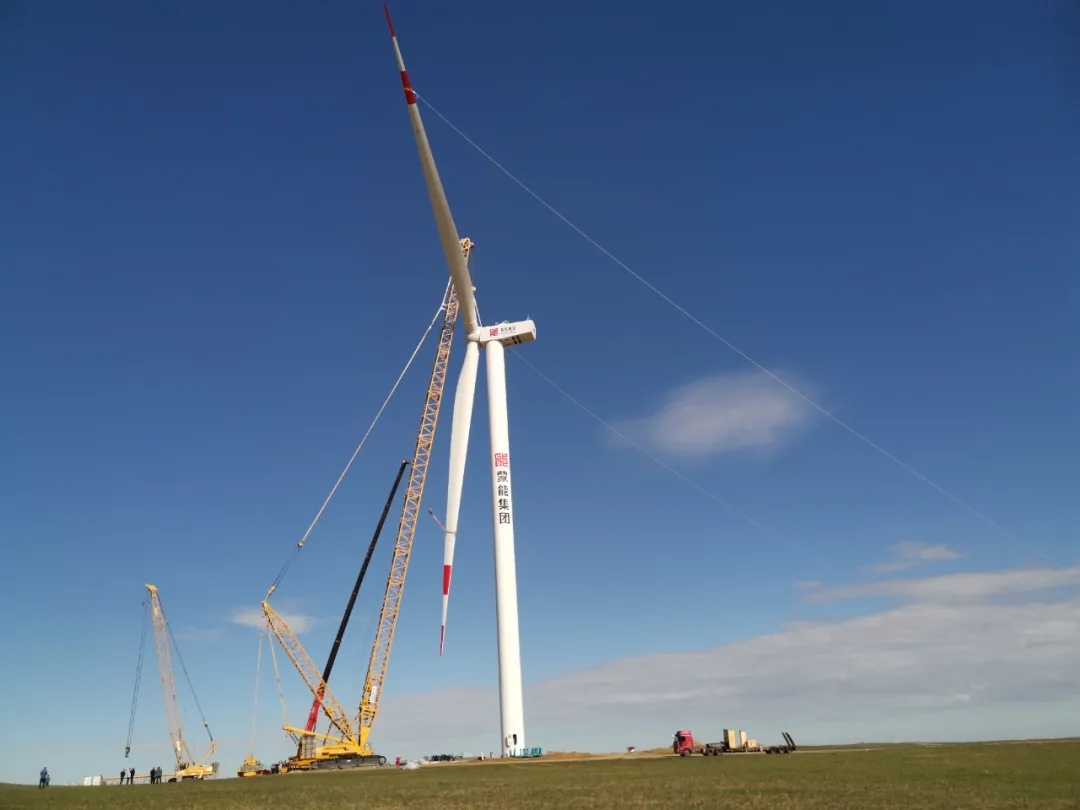

9月8日,第一臺風機整體吊裝成功
截至目前,風機吊裝完成11臺,箱變基礎89基全部澆筑完成;升壓站綜合樓、電氣樓、車庫裝修、裝飾工程完成80%,電氣樓內站用變就位完成。兩臺主變及220KV屋外架構、架空鋼絞線全部安裝完成,斷路器、隔離開關、避雷器、互感器等安裝完成,目前正在抓緊站內電纜、設備引線施工。各標段集電線路已相繼開工,站內主變、動態無功補償裝置單體調試完,一次設備單體調試完成10項(合計78項),二次設備正在安裝?! ?/p>
9月14日,兩臺主變安裝就位
武川100MW風電供熱項目
武川100MW風電供熱項目位于武川縣可可以力更鎮東北約5公里處,本期裝機容量100MW,裝機規模為單機容量2500kW的風力發電機組40臺?! ?/p>

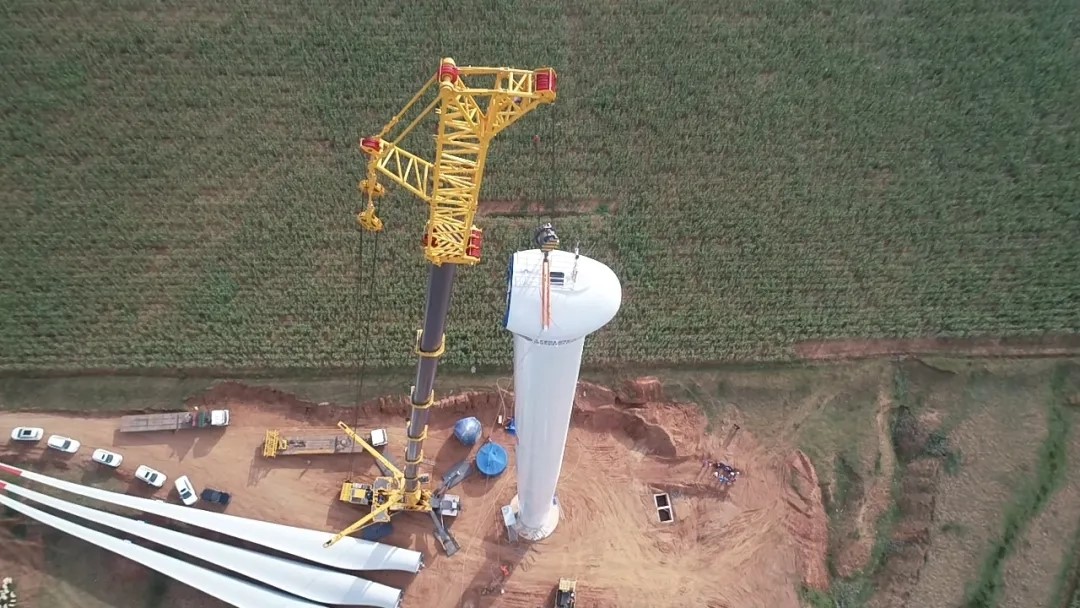

第一個塔筒吊裝完成
該項目自開工建設以來,相繼克服了項目核準早啟動晚等影響,按照項目開工建設必備條件的各項事宜,在僅僅兩個半月的時間內,就成功辦理了林草永久用地批文、臨時用林草批文等先決手續,為項目正式開工創造了充分條件。2019年12月6日首臺風機(25號)基礎完成混凝土澆筑,標志著該項目正式進入施工階段,保住了上網電價0.47元/千瓦時?! ?/p>

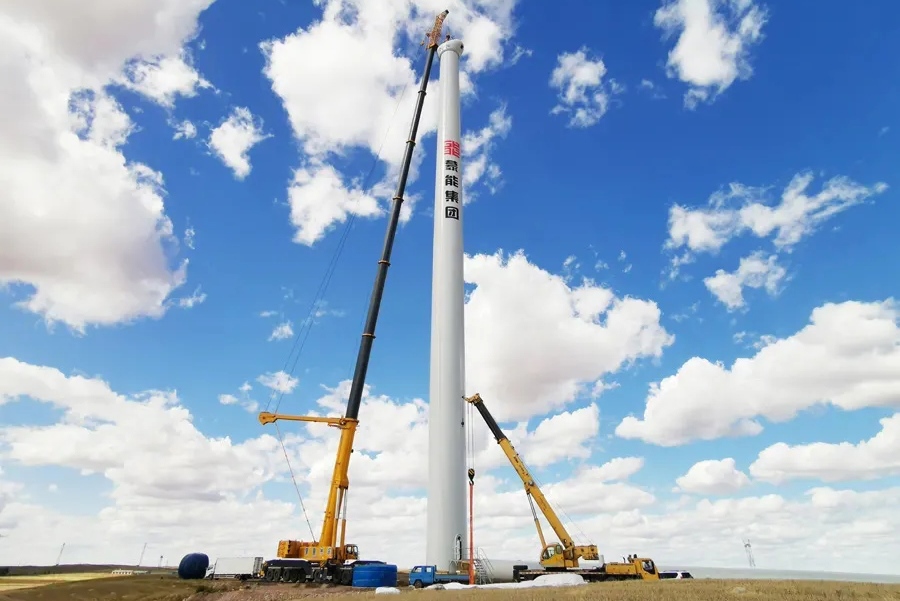

為葉片吊裝做好準備
項目建成后,年發電量可達2.4億千瓦時,供熱面積20萬平方米,年均減少燃煤7.44萬噸,能夠有效推動當地發展綠色經濟,改善當地生態環境,創造良好的經濟效益和社會效益。(徐思琪、丁瑩、趙丹娜、王玉柱)
北疆新聞版權與免責聲明:
一、凡本站中注明“來源:北疆新聞”的所有文字、圖片和音視頻,版權均屬北疆新聞所有,轉載時必須注明“來源:北疆新聞”,并附上原文鏈接。
二、凡來源非北疆新聞的新聞(作品)只代表本網傳播該消息,并不代表贊同其觀點。
如因作品內容、版權和其它問題需要同本網聯系的,請在見網后30日內進行,聯系郵箱:bjwmaster@163.com。
版權聲明:北疆新聞版權所有,未經書面授權,不得轉載或建立鏡像,違者依法必究。 本站違法和不良信息舉報電話:15648148811蒙ICP備16001043號-1
Copyright © 2016- 北疆新聞網 All Rights Reserved互聯網新聞信息服務許可證:15120200009-1蒙公網安備:15010502001245
